喜迎二十大 奮進新征程 | 道橋所圓滿完成蕪湖市青弋江大橋荷載試驗
發布日期:2022-10-09 瀏覽次數:1803
9月28日至29日,由蕪湖分站承接、道橋檢測所具體實施的蕪湖市鳩江南路延伸段青弋江大橋驗收性荷載試驗圓滿完成,標志著鳩江南路延伸段青弋江大橋通過控制荷載的考驗、已具備通車能力。驗收性荷載試驗是檢驗新建橋梁設計與施工質量、確定工程可靠性的重要手段,能夠為橋梁投入運營提供可靠依據、為橋梁運營后的長期監測提供初始數據,同時也為同類型橋梁設計與施工積累實測試驗資料。

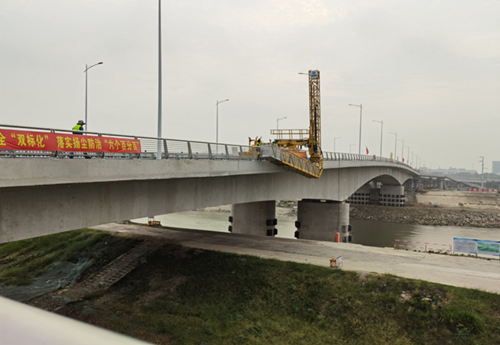

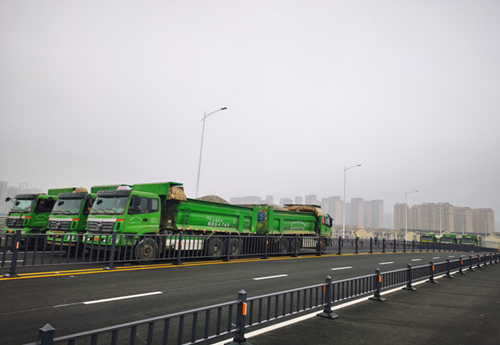

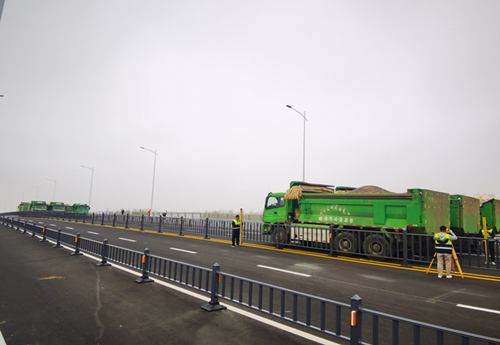

在前期精心制定試驗方案的基礎上,二站現場投入20余名技術人員,劃分為設備組、聯絡組、測量組等6個小組,各司其職,有序高效。在現場技術人員的指揮下,荷載試驗按方案依次開展。靜載試驗時采用9輛三軸載重汽車按不同工況、不同位置分級對各控制截面進行等效加載,變化著花樣“考驗”大橋,檢驗結構的強度、剛度和抗裂性等工作性能,通過環境隨機激振法、行車激振法和跳車激振法測試橋跨結構的動力特性?,F(xiàn)場配備精度高、抗干擾能力強的無線動、靜態采集分析系統及高精密電子水準儀對應力(應變)、位移、自振頻率等參數進行實時采集分析。在整個試驗過程中,大橋各測試參數正常,整體表現優良,順利通過各項“考驗”。
鳩江南路延伸段青弋江大橋跨徑布置為(4×30)m+2×(3×30)m+(68+110+68)m+4×(3×30)m,總寬28m,采用雙幅布置。主橋三跨PC變截面連續箱梁、兩側引橋均采用預應力現澆混凝土連續箱梁結構。鳩江南路作為貫穿蕪湖城東和城南區域的一條南北向城市次干路,大橋是該項目最重要的控制性工程,該橋竣工通車將實現鳩江南路全線貫通,在促進地區發展、完善交通系統、加強片區聯系等方面具有重要作用。
近年來,二站道橋檢測所著力提升人員技能、提高硬件水平,先后完成宣城日新路高架橋、宣城水陽江大橋、引江濟淮工程(安徽段)江淮溝通段玉蘭大道橋等多座大型橋梁的荷載試驗,積累了豐富經驗;本項目的順利完成,是蕪湖分站和道橋所通力合作的結果,是分站-主營業務所項目合作模式的有益探索。
